new WOW().init();
行业趋势尽掌握
安装光伏电站 玉米视频在线观看,咱老百姓最关心的问题就是何时能产生收益了,这就要说到一个并网的环节,很多用户都不知道如何并网,流程到底是怎样的。
提交申请到并网,要多长时间呢?

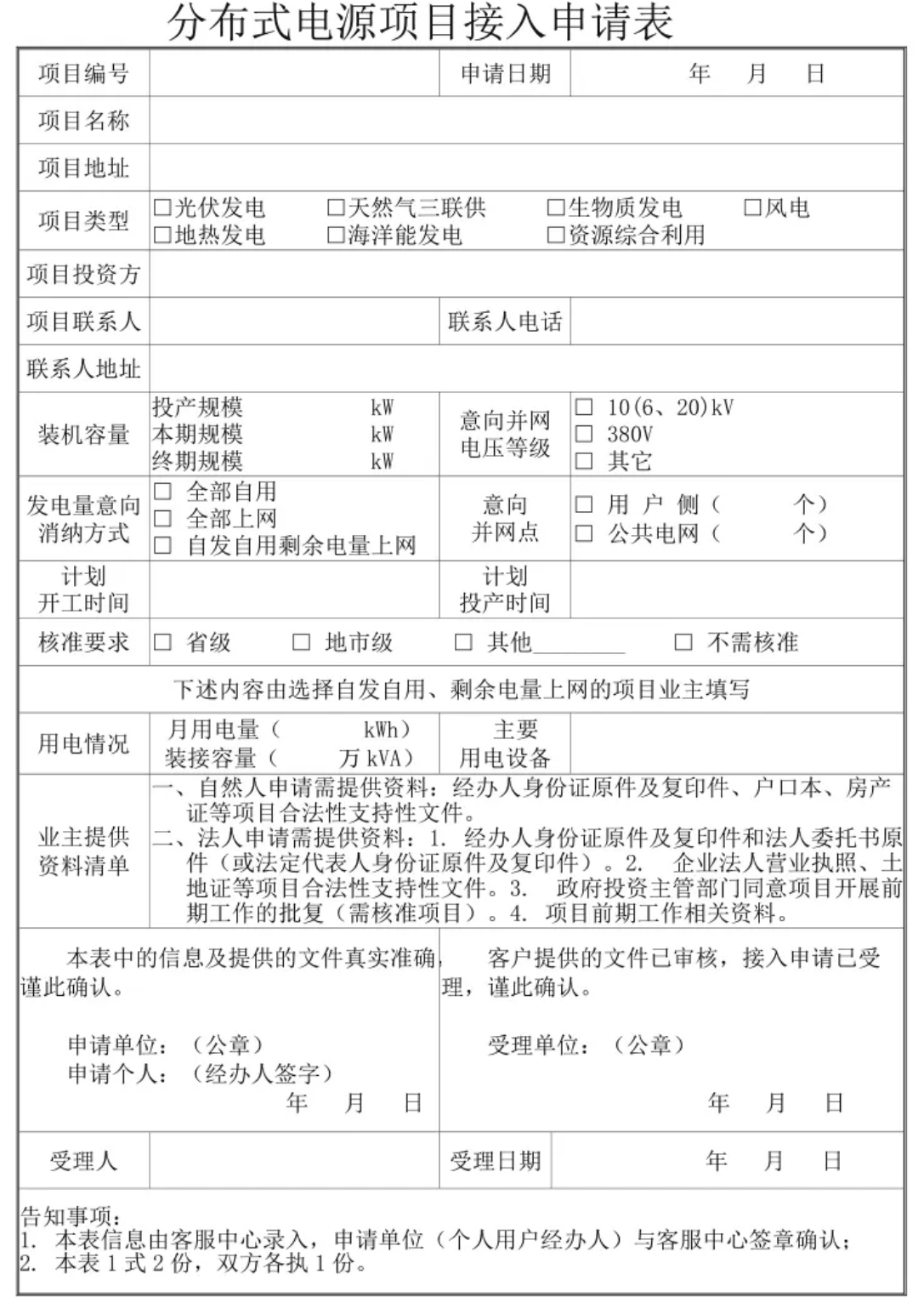

需要向电网公司提交什么资料?
电网公司对电站有什么技术要求?

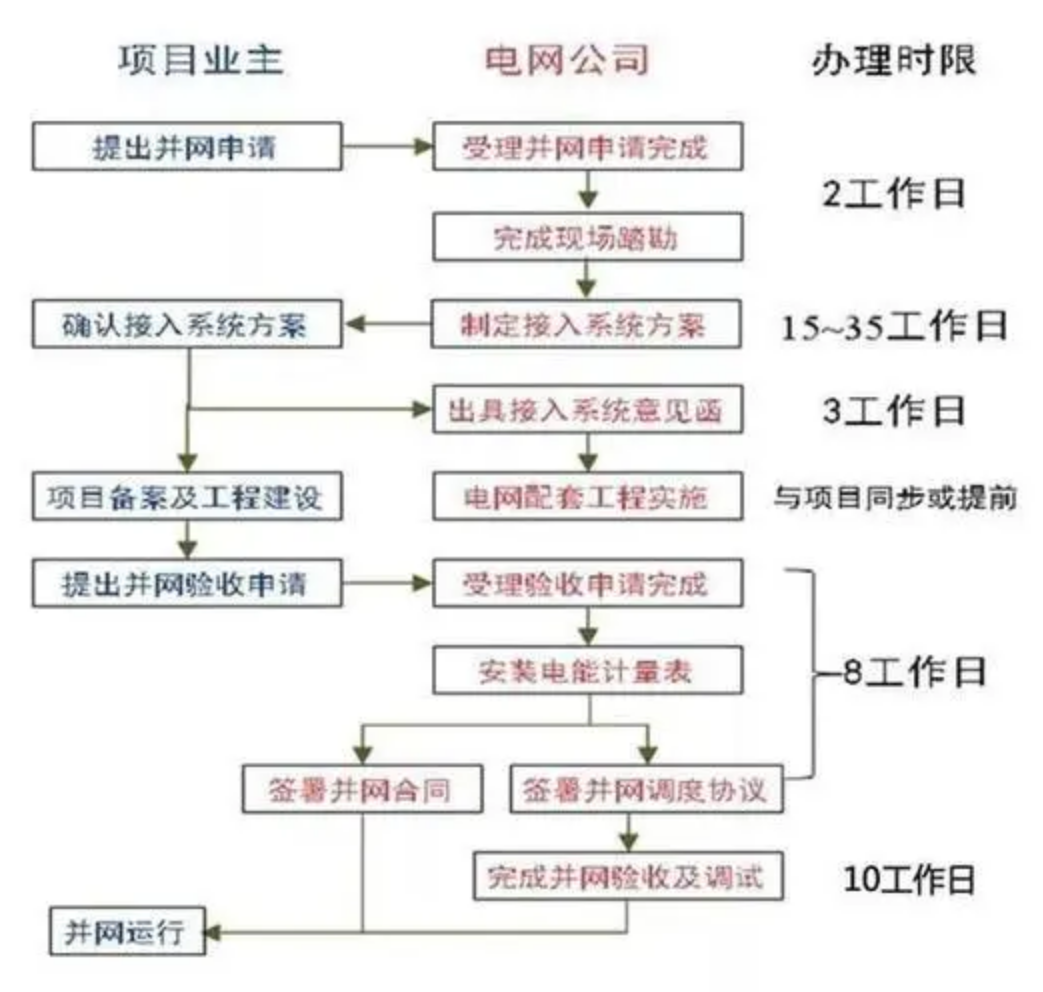

并网申请阶段
接入系统方案阶段内容
并网验收和并网调试申请阶段要求
今天着重讲第一篇,并网的申请阶段 玉米污视频。
分布式光伏发电单点并网项目10个工作日,多点并网项目20个工作日 玉米视频污黄APP。
地市公司营销部(客户服务中心)负责组织相关部门审定380/220V分布式电源接入系统方案 玉米视频在线免费观看,并出具评审意见,需5个工作日。
地市公司发展部负责组织部门进行审定35KV,10KV接入项目(对于多点并网项目,按并网点最高电压等级确定)接入系统方案,出具评审意见,接入电网意见函并转入地市公司营销部(客户服务中心),需5个工作日 玉米视频在线观看。

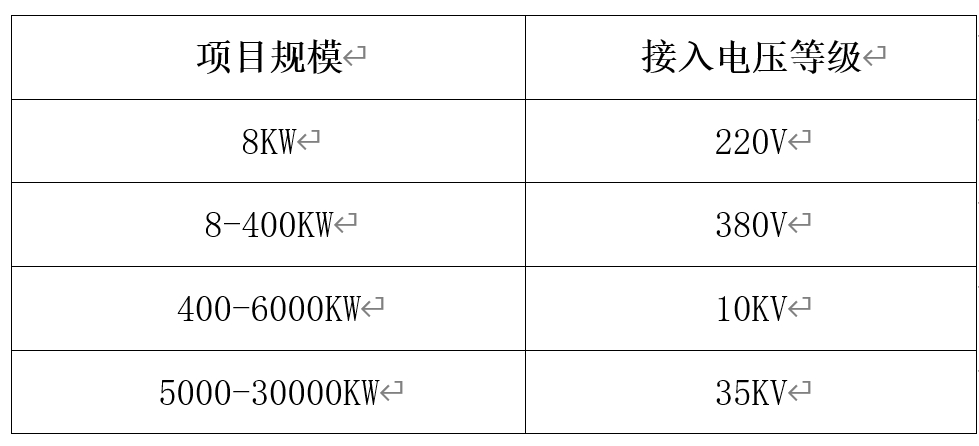

10KV及以上电压等级并网项目 玉米污视频,需要审查用户的设计文件并出具评审意见,约需10个工作日,220V/380V则不需要此项工作。
参考标准如下:


扫一扫关注公众号
